Ouvrir au bon gabarit, poser des fourreaux généreux et aiguillés, placer les chambres où il faut et refermer compacté.

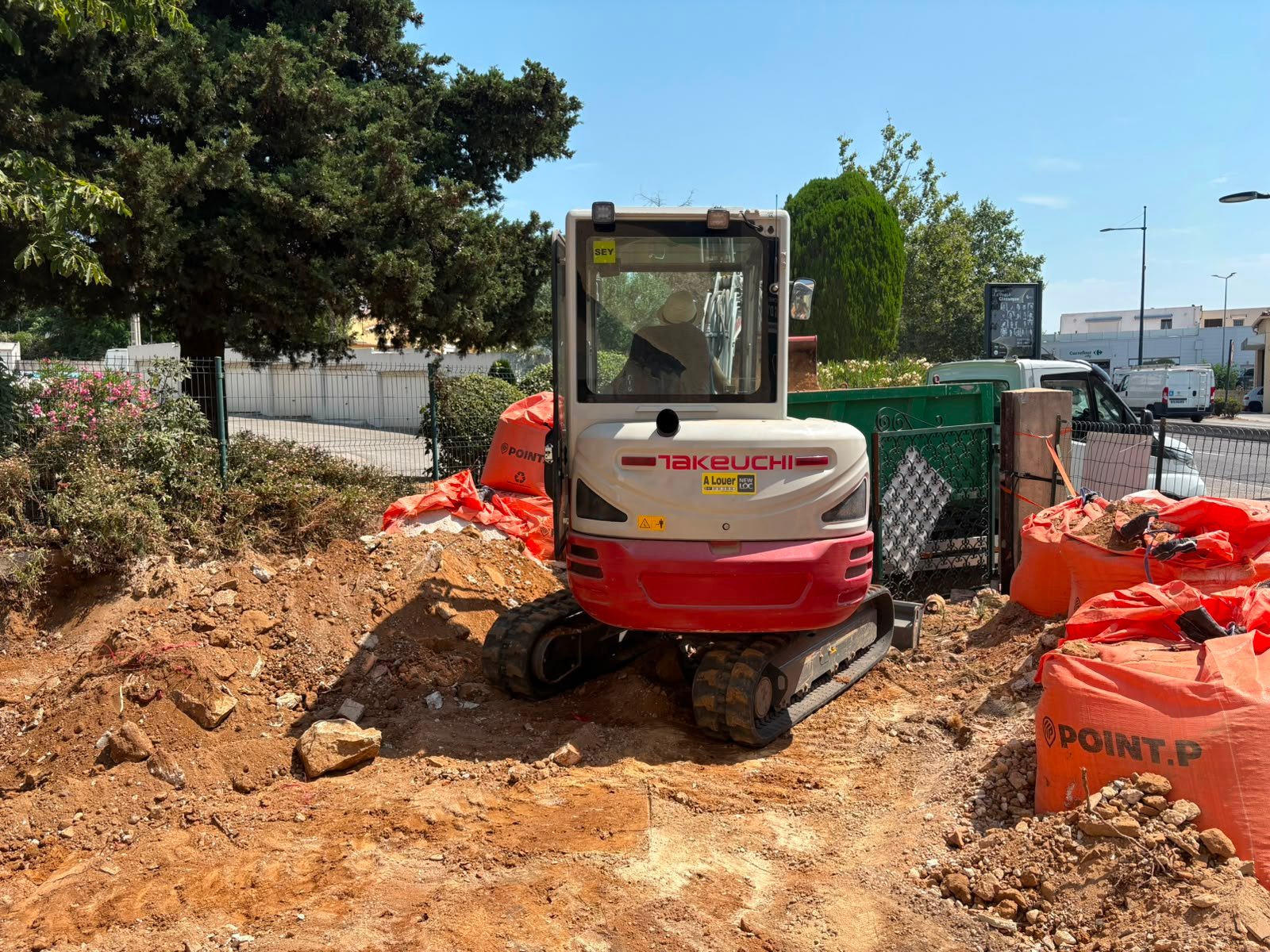

Mini-pelle en cours de terrassement en bordure de voie

Le réseau que l’on prépare

Réseau électrique enterré : notre part du travail s’arrête au fourreau

Enterrer l’électricité sur une parcelle, c’est d’abord un travail de terrassement. Le câble, lui, sera tiré et raccordé par l’électricien ou par le concessionnaire selon la nature du réseau. Notre métier consiste à ouvrir la tranchée au bon gabarit, à poser les fourreaux, à installer les chambres de tirage et à refermer proprement, de façon que le tirage se fasse ensuite sans effort et que la reprise reste possible dans vingt ans.

Cette répartition des rôles explique la plupart des mauvaises surprises. Un fourreau écrasé par un remblai mal compacté, un coude trop serré, un aiguillage oublié, une chambre de tirage placée trop loin de l’angle : rien de tout cela ne se voit à la fermeture de la tranchée. Tout se découvre le jour du tirage, quand le câble bloque à mi-parcours.

Sur la Corniche des Maures, la difficulté s’ajoute à la longueur. Les villas en contrebas de la voie imposent des linéaires importants, dans un sol où le schiste apparaît vite, avec des changements de direction imposés par les restanques et les arbres conservés. Chaque angle mal anticipé devient un point dur pour l’intervenant suivant.

Avant d’ouvrir

Repérer les réseaux existants avant le premier coup de godet

Aucune tranchée ne s’ouvre sans avoir déclaré les travaux auprès des exploitants de réseaux et reçu leurs réponses. Cette démarche préalable, obligatoire dès que l’on creuse, identifie ce qui passe dans l’emprise : réseau électrique, éclairage public, télécommunications, eau potable, gaz dans certains secteurs, assainissement.

Sur le terrain, la réponse écrite ne suffit pas. Les plans donnent une position approchée, jamais une cote au centimètre, surtout sur des réseaux anciens posés avant l’usage systématique du relevé. On complète donc par un marquage au sol, puis par des sondages manuels aux abords des réseaux signalés. Approcher un câble sous tension à la pelle mécanique n’est jamais une option.

Sur les voies communales étroites de la corniche, ce repérage a une seconde utilité : il conditionne l’organisation du chantier. Quand tous les réseaux d’un quartier passent dans la même bande d’un mètre cinquante, entre un mur de soutènement et le bord de chaussée, la largeur de travail disponible détermine le gabarit d’engin, la signalisation et la durée de l’intervention.

Déroulé

De la déclaration de travaux au remblai compacté

Six étapes suffisent à décrire un chantier de réseau sec bien mené.

  1. Déclaration et marquage

    Déclaration de travaux auprès des exploitants, marquage au sol des réseaux signalés, sondages manuels aux points sensibles. Cette étape fixe aussi le tracé définitif, qui s’écarte parfois du tracé théorique.

  2. Ouverture au gabarit utile

    La largeur dépend du nombre de fourreaux et de la place nécessaire au compactage latéral. La profondeur suit les prescriptions du concessionnaire, avec des valeurs distinctes sous espace vert et sous zone circulée.

  3. Lit de pose et mise en place des fourreaux

    Fond purgé des éclats de schiste, lit de sable réglé, fourreaux déroulés sans pliure et calés en position. Les courbes sont généreuses : un coude serré coûte des heures de tirage plus tard.

  4. Chambres de tirage aux points clés

    On place une chambre à chaque changement de direction marqué et à intervalle régulier sur les longs linéaires. C’est par elles que le câble sera tiré, puis remplacé le jour venu sans rouvrir le jardin.

  5. Aiguillage, enrobage et grillage rouge

    Chaque fourreau reçoit son aiguille de tirage avant fermeture. L’enrobage sablé enveloppe l’ensemble, puis le grillage avertisseur rouge est posé à la hauteur prescrite au-dessus des fourreaux.

  6. Remblai compacté et relevé

    Remblai par couches compactées pour éviter tout tassement différentiel, remise en état de surface et relevé du tracé reporté sur plan, avec la position exacte des chambres.

Pelle mécanique dans une tranchée profonde

Fourreaux

Le diamètre, le rayon de courbure et l’aiguille

Un fourreau se choisit large. Le réflexe d’économie consiste à prendre le diamètre juste suffisant pour le câble prévu ; le réflexe de métier consiste à prendre le diamètre au-dessus. Un câble se tire d’autant mieux qu’il dispose de jeu, et le besoin évolue : une borne de recharge, un portail motorisé, un éclairage de jardin ou un local technique de piscine viennent souvent s’ajouter après coup.

Le rayon de courbure conditionne la suite. Un fourreau annelé accepte des courbes, pas des angles. Un changement de direction à angle droit réalisé au ras d’un mur transforme le tirage en épreuve de force, abîme la gaine du câble et rend tout remplacement futur impossible. La bonne pratique consiste à dessiner des courbes longues et à placer une chambre de tirage là où la géométrie impose un angle franc.

Enfin, chaque fourreau posé est aiguillé avant remblaiement, y compris les fourreaux laissés en attente. Un fourreau sans aiguille, sur quarante mètres, avec deux courbes, est un fourreau perdu : il faudra soit tenter une récupération à la tige, soit rouvrir. Poser une aiguille coûte quelques minutes au moment où la tranchée est encore ouverte.

Prévoir large

Anticiper les besoins qui viendront après la maison

Une tranchée ouverte est une occasion qui ne se représente pas à bon compte. Sur une parcelle en pente, où le linéaire entre la limite et la construction dépasse souvent la trentaine de mètres, rouvrir plus tard signifie redéfaire l’allée, les plantations et parfois un ouvrage de soutènement.

Le réflexe utile consiste donc à poser, dans la même emprise et en respectant les écarts entre réseaux, les fourreaux en attente dont on peut avoir besoin : alimentation d’un portail, éclairage d’allée, local technique de piscine, arrosage automatique, réseau de communication. Le surcoût tient au matériel, pas au terrassement, qui est de toute façon réalisé.

  • Déclaration de travaux effectuée et réponses des exploitants en main
  • Sondages manuels avant tout approche d’un réseau signalé
  • Fourreaux d’un diamètre supérieur au strict nécessaire
  • Courbes longues, aucun angle vif sur le parcours des fourreaux
  • Chambre de tirage à chaque changement de direction marqué
  • Aiguille laissée dans chaque fourreau, y compris ceux en attente
  • Grillage avertisseur rouge à la hauteur prescrite
  • Remblai compacté par couches, sans élément anguleux au contact

Ordres de grandeur

Quelques repères de tranchée pour réseau sec

Valeurs de métier fréquemment rencontrées. Les prescriptions du concessionnaire et celles du gestionnaire de voirie priment.

65 cm

Couverture usuelle sur fourreau électrique sous espace vert

85 cm

Couverture usuelle sous zone circulée

30 m

Intervalle courant entre deux chambres de tirage

20 cm

Écart usuel à respecter avec un réseau voisin

Une tranchée de réseaux à préparer ?

Nous ouvrons, posons les fourreaux, créons les chambres de tirage et refermons compacté, en coordination avec votre électricien. Le Rayol-Canadel-sur-Mer et la Corniche des Maures.
